Logo Blanc 2025
Info contact

Monthey
Vevey
Lausanne
Martigny
Aigle

Mo - 024 475 70 10
V - 021 943 48 34
L - 021 697 03 15
Ma - 027 722 28 18
A - 024 463 19 11

monthey@sollertia.ch
vevey@sollertia.ch
lausanne@sollertia.ch
martigny@sollertia.ch
ollon@sollertia.ch



OUVRAGES & CONSERVATION

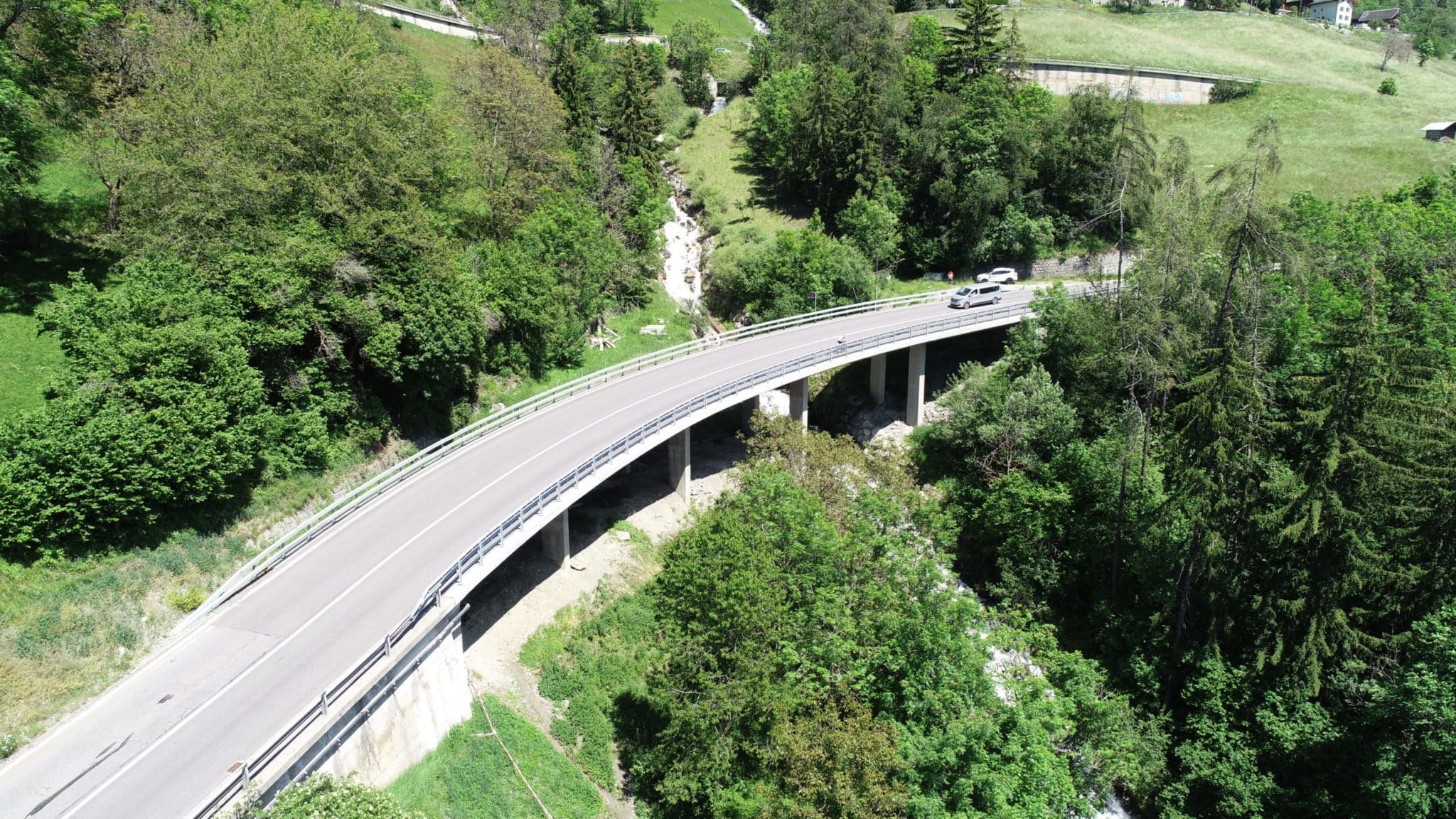

Pont de Bramois à Verbier

mai 5, 2018

Réalisé en 1969, il est du type dalle pleine continue simplement armée de 78 m de longueur pour 3 travées centrales de 16 m et 2 travées de rive de 15 m. Sa hauteur statique de la dalle est de 0,60 m, ce qui confère à l’ouvrage un élancement moyen de 1/26ème.

Le pont est flottant. Le tablier repose sur 2 culées et 4 palées.

Les joints et les appuis de l’ouvrage, fortement endommagés, sont supprimés (transformation de l’ouvrage en pont intégral). Cette transformation du pont en pont intégral nécessite la réfection complète des dalles de transition.

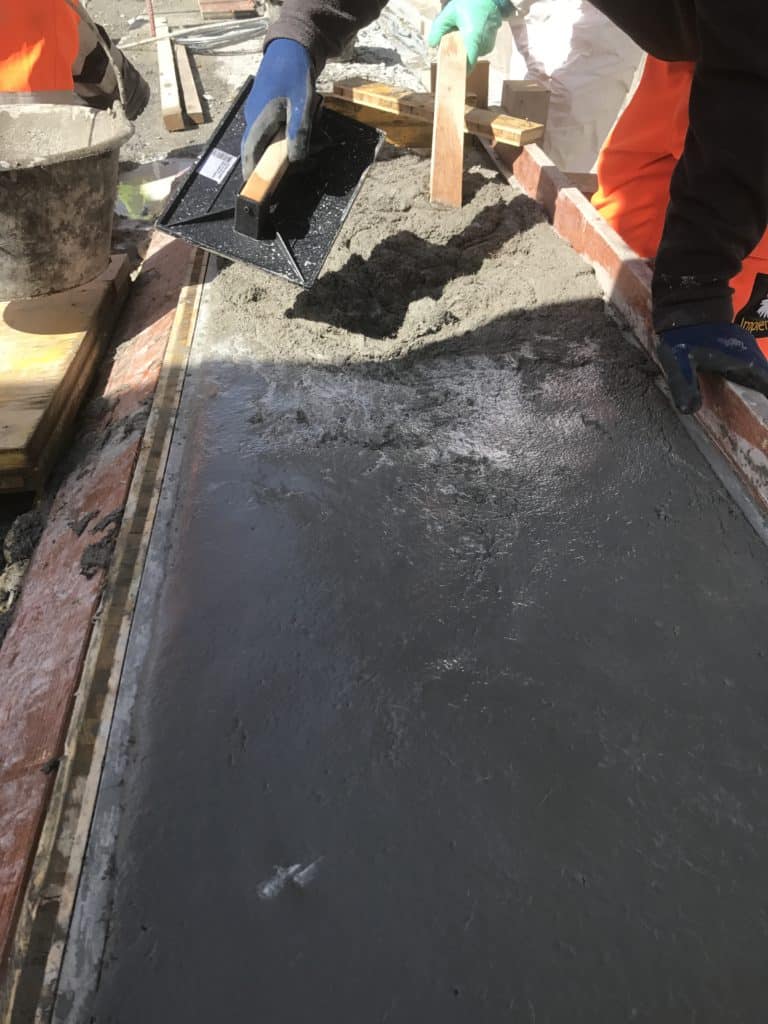

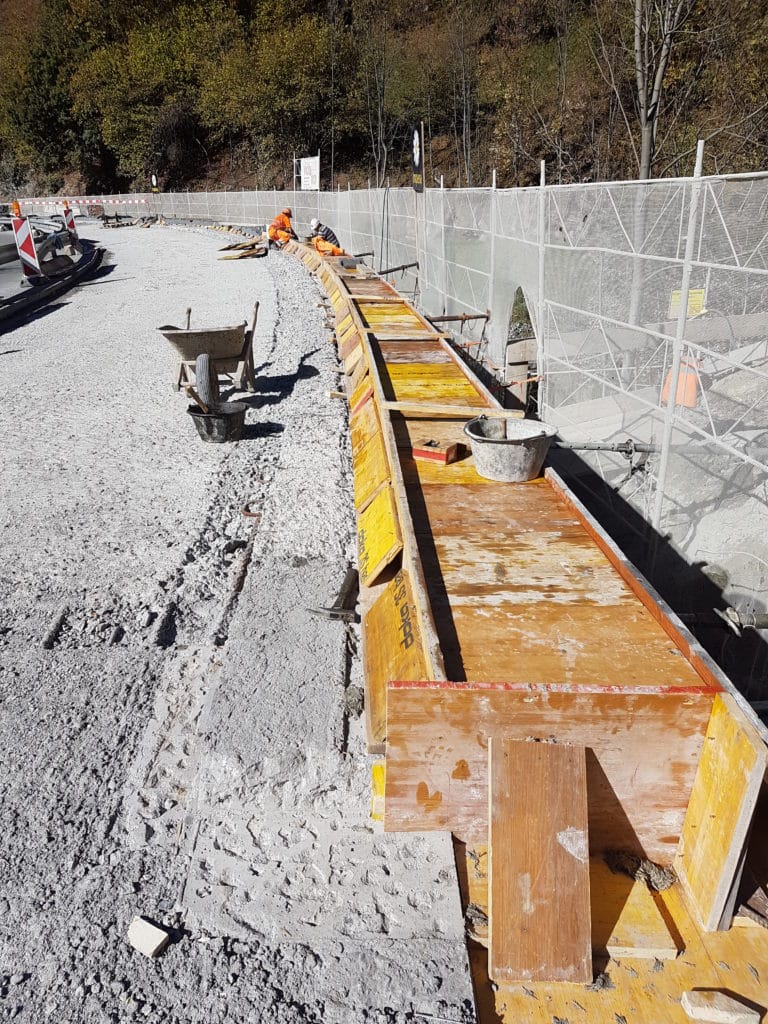

Le tablier est renforcé pour permettre le passage des convois exceptionnels. Ce renforcement est réalisé via la mise en place de 5 cm de BFUP armé sur la dalle hydrodémolie (bétonnage en pente jusqu'à 16%). Sur appui, le BFUP est armé afin de permettre la reprise des moments négatifs. Les bordures sont également intégralement chemisées en BFUP.

Lieu
Le Châble
MO
Etat du Valais - DMTE
Années de réalisation
2011-2018
Coût
2.5 mios
